河北经济日报讯(通讯员 李颢)12月18日,张家口高速公路发展有限公司(以下简称公司)察汗淖尔流域治理+乡村振兴尚义县30万千瓦光储项目,参加了由国网华北分部电力调控中心、国网冀北电力调控中心、国网北超高压分公司、国网冀北信通分公司、国网张家口供电公司组织召开的稳控安稳联调会。

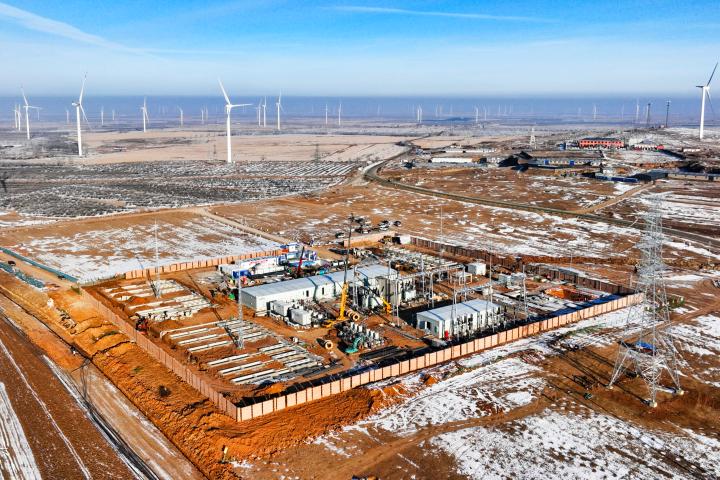

库伦湖光伏电站鸟瞰图。李颢 摄
会上,听取了项目建设进展情况汇报,按照项目建设规划及库伦湖光伏电站项目接入系统批复意见,在尚义县库伦湖光伏电站新建两台150MVA主变压器,升压后通过库伦线接入尚义500KV并网运行。目前,库伦湖升压站已经完成一二次保护设备、自动化专业设备、通信专业设备、计量专业设备安装,通过了一二次质检并完成了问题整改,签订了并网调度协议和供用电合同,通信全线贯通,安稳通道已经联通,相关准备工作已经完成。按照国网要求,已具备了稳控安稳联调条件。

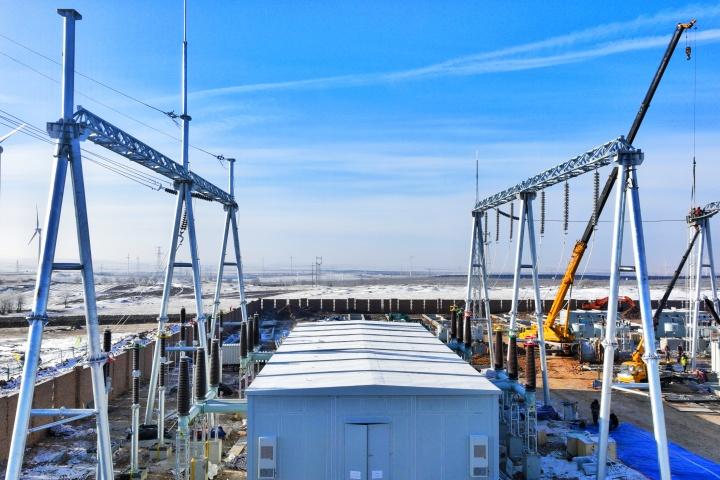

库伦湖光伏电站正在加速建设中。李颢 摄
下一步,公司将按照国网稳控安稳联调会议要求,认真制定稳控安稳联调实施方案,从12月23日开始,组织精干专业人员对升压站进行稳控安稳联调,高质量完成储能设备安装、电气设备联试联调、反送电等任务,确保年底实现项目并网发电。
